Hozblok за давање свои раце
Дали сте сопственик на земја? Ако одговорот е да, тогаш знаете дека во земјата да се направи без моќ блок (или штала) е едноставно невозможно. Во него, можете да чувате корисни материјали, разни алатки, земјоделски алатки и градинарски предмети. Ова е неопходна зграда, и ако не ја имате, можете да размислите за неговата конструкција. Покрај тоа, може да се изгради hozblok да им даде на своите раце, бидејќи посебна работа и посебни вештини не се потребни. Ви препорачуваме да го проучите материјалот кој ќе ви помогне да направите штала од почеток до крај.
Фаза 1: Дизајн
Градење на моќ блок може да ви помогне да се реши неколку проблеми:
- собата ќе ви служи како работилница и складирање за алат и опрема;
- зградата може да има дополнителни области, како што е туш и тоалет;
- Тоа може да биде опремено не само со бања, туку и со место за одмор - соба со тапациран мебел и удобства.
Сето ова може да се постигне преку планирање. А барака може да биде еден од трите вида на објекти наведени погоре, и може да ги вклучи сите нив. Сето тоа зависи од вашите потреби и желби.
Вие не треба да се претпостави дека штала треба да биде незабележителни и грда. Вие не треба да поставите задача да го сторите тоа со минимални трошоци. Благодарение на напорите и работата, можете да направите прекрасен hozblok кој нема да биде инфериорен во убавината и функционалноста на вашата куќа.
Кога правите цртежи, размислете за големината, висината и бројот на прегради што ви се потребни. Покрај тоа, при дизајнирање на зграда, запомнете дека мора да ги исполнува следниве критериуми:
- Најдобрата распределба на просторот.
- Долг работен век и сигурност.

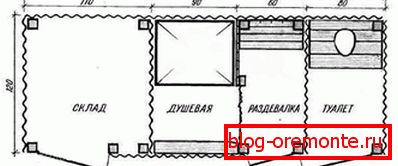

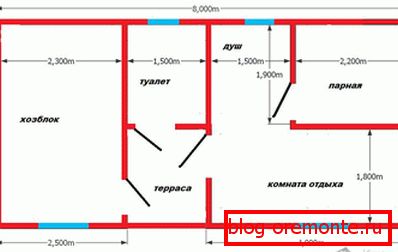

- Спроведување на потребните комуникации: електрична енергија и вода. Ако вашата помошна соба со тоалет, треба да се обезбеди отпадна вода.
Вие нема да потрошите многу пари за изградба на таква барака, па затоа, изборот на материјал, ќе застанете на дрвен бар. Ова е најчест и соодветен материјал. На пример, зградите од вообичаениот одбор нема да останат долго. Но hozblok на фондацијата со рамка од дрво ги исполнува сите барања и ќе ви служи многу години.
Ако не можете да направите проект од кучето, користете ја интернет мрежата. Особено за оние кои не можат да вршат проекти, луѓето поставуваат подготвени цртежи. Тие може да се симнуваат бесплатно или да се купат за симболична сума.
Да се создаде hozbloka подготви овие алатки и материјали:
- секира, лопатка, шрафцигер, рачка, електрична вежба со сет на вежби, авион;
- решетки, обложувалници, метални сидра;
- завршни материјали за покриви и ѕидови, панели за обложување, топлинска изолација (доколку е потребно).

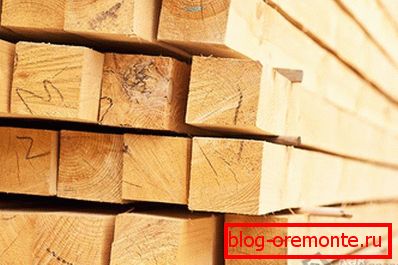

Фаза 2: Набавка на материјал

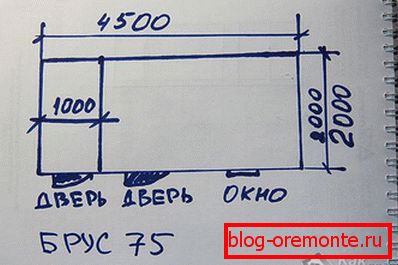

За да направите hozblok, чии димензии се долги 6 m, 3 m ширина и 3 m височина, со едностран покрив и две внатрешни простории, треба да ги подготвите следните материјали:
- иверица - 28 m2;
- рубероид - 28 м2;
- дрво 150-150 mm - 0,65 m3;
- дрво 150? 100 мм - 0,37 м3;
- дрво 100 × 100 mm - 1,2 m3;
- дрво 50-100 мм - 0,15 м3;
- ограден одбор 30 mm - 2.2 m3;
- батерии 40 мм - 0,37 м3;
- Асбестоцементна цевка O 150 mm - 6 парчиња. По еден милиметар;
- чакал, песок, цемент;
- фитинзи - О 10 мм, должина 350 мм, 4 парчиња.
Оваа подготвителна работа е завршена. Следниот чекор ќе биде точната локација на вашите кабини.
Фаза 3: Избор на локација
Дефинитивно, за да се изгради hozblok на свој, нема да ви бидат потребни посебни парични депозити. Но, бидете подготвени за фактот дека процесот на градење ќе ви одземе време и напор. За да ја направите работата побрза, побарајте помош од домаќинствата или соседите. Сепак, непосредно пред изградбата, треба да одберете каде да го поставите барака така што ќе биде удобно и ќе ги задоволи барањата. Градежните норми и правила (SNiP) во 02/30/97 став се наведува дека:
- во случај кога домашни животни, птиците ќе се чуваат во економскиот блок или ќе служат како тоалети, треба да се постават на растојание од 12 метри од ѕидовите на станбена зграда и 4 метри до границата на дел од соседите;
- ако се користи како туш, треба да се стави на растојание од 8 м од станбена зграда и 1 м до граничната област на соседите.
Ако ги занемарите таквите барања, може да имате сериозни проблеми кога сакате да го продадете вашиот сајт. Во овој случај, државата ќе одбие да изврши трансакција за продажба со згради до нивното поставување во согласност со стандардите што се во сила на територијата на Руската Федерација.
Откако избравме оптимално место, ние непречено преминавме на главното прашање како да изградиме комунален блок во земјата. Ајде да дознаеме.
Фаза 4: поставување на темелите
Значи, нашата цел е да изградиме зграда од 6? 3? 3 м. Бидејќи самата зграда нема да произведе посебен товар на темелите, може да се направи колонообразен. За да ви биде полесно, ние ќе ја поделиме целата работа во одделни фази.
- На местото каде што се наоѓа барака, треба да го отстраните горниот слој на плодна почва околу периметарот на објектот, откако претходно ја означивте иднината на страницата врз основа на проектот.
- Подготвеното место треба да се ублажи, да се истури 10 см песок на врвот и повторно правилно да се навали.
- За таква конструкција ви требаат шест столба. На планираното место вежбајте или ископате дупка O 20 cm, длабочина 120 cm. Забележете дека столбовите што треба да се инсталираат исто така имаат должина од 120 cm.
- На дното на дупките треба да наполните слој од песок во 10 см или чакал, а потоа да ја заглавувате оваа перница.
- Во дупките пониски сегменти на азбестни цементни цевки. Ставете ги строго вертикално на нивото. За да ги поправите цевките, преостанатиот простор помеѓу дупката и ѕидовите мора да се полни со песок и да се набие.

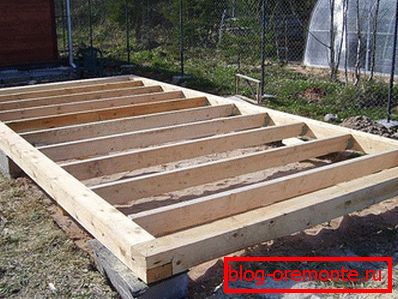

- Време е за првата фаза на фрлање на столбовите. Подгответе го бетонот и истурете го во цевката за азбест-цемент 1/3 од целата должина. Тогаш е неопходно да се подигне цевката за 10-15 см, да се постави на ниво, да се поправи и да се чека 2-3 дена. Таквите манипулации дозволија формирање на база на бетон на дното на јамите. Дијаметарот на основата ќе биде поголем од дијаметарот на цевката, што нема да дозволи да се крене столбната основа кога земјата се буди во зима.
- Откако ќе се исуши бетон, може да се истури преостанатиот празнина на цевките. Но, пред тоа, подгответе 4 прачки од армирање О 10 милиметри, благодарение на што грлото од зракот ќе биде безбедно фиксирано на столбовите. Тие ќе треба да се удават во 4 аголни столбови. Од вкупната должина на отсекување на арматурата - 15 cm е потребно за потопување во цевката, а 20 cm ќе исчезнат.
- Ако сметате дека фиксирањето на засилување е несигурно, сидро може да се поправи во таква основа. Тие се поставени на рамката и обезбедени со ореви. Во овој случај, крајот на сидро и орев треба да се удави во решетката.
- По подготовката на растворот, пополнете ја цевката со неа. Како леење, компактен на бетонот со бајонет за да се присили воздухот од него. Потоа инсталирајте ја арматурата на арматурата точно во центарот.
- Останува да се чека растворот да се зацврсти, што ќе дојде по 2-3 недели. За време на ова време, треба да ги покриете столбовите од сонцето и да ги наточите со вода во суво време.
На оваа работа на инсталацијата на фондацијата е завршена.

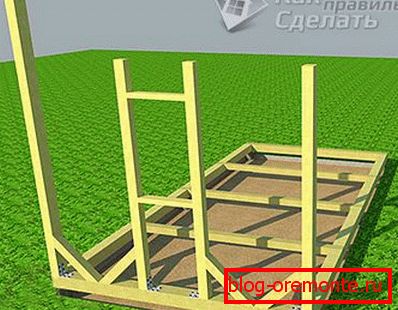

Фаза 5: монтажа и монтажа на решетката (рамка)
Рамката треба да биде составена од решетки, чиј пресек е 150-150 мм и со големина од 6 до 3 м. Рамката ќе се состои од четири дела, со големина од 1,5-3 м. Баровите, кои ја формираат рамката, се меѓусебно поврзани со полу-жлебови. Тие треба да се фиксираат со специјални два (ако рамката е инсталирана на сидрото) или четири (ако се инсталирани на армирање) дрвени шрафови. За да ја инсталирате рамката на темелите, на вистинското место треба да се направат дупки за испакнато засилување или за прицврстување.
Со цел да се обезбеди запечатување, потребно е да се постават 1-2 слоја на материјал за покривање на столбовите, така што неговите рабови испаруваат 10 см. Тие треба да се наведнат така што водата тече и не се акумулира под дрвената лента. Пред да ја ставите рамката врз основа, дрвото треба да биде покриено со антисептик - ставете најмалку 2 слоја масло за сушење. Тогаш рамката е инсталирана и прикачена на фондацијата. Должината на рамката, треба да инсталирате три заостанува "полу-мртви" од бар 100-100 мм, чекори од 135 см.
Фаза 6: рамка на економската единица

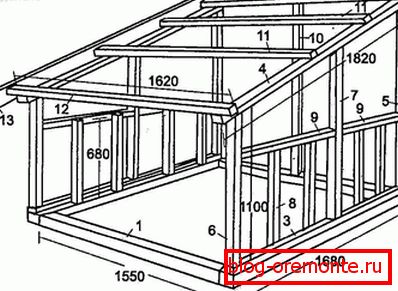

За да се изгради рамка, ќе бидат потребни дрвени шипки со пресек од 100 × 100 mm и 100 × 150 mm. За погодност за натамошно покривање, дрвата за монтирање на рамки имаат потреба од различни висини. Предната страна на рамката ќе биде висока 3 m, а задната страна 2.4 m. Така, ќе биде лесно за вас да ги инсталирате rafters за пролеана покрив.
Првото нешто што треба да се соберат на ист крајот ѕидови. Во секоја од нив ќе биде отвор за прозорецот. На рамката на решетката се поставени вертикално со агли од галванизиран челик, со големина 130? 10 мм или 105? 90 мм и завртки. Прво треба да го поставите аголниот држач, чија висина е 3 метри и пресек од 150-100 мм, тесна страна до крај. За да го направите ова, неопходно е да се направи дупка со дијаметар од 10 mm и длабочина од 50 mm во неа, со цел да се вклопи во дрвото на арматурата што излегува од рамката. Истите дупки мора да се направат во другите три аголни решетки. Заостанување од 1 m од аголот, треба да ги поправите другите две шипки, чиј пресек е 100 × 100 mm и должина од 2,4 m. Растојанието меѓу нив треба да биде 0,6 m. Последниот на крајниот ѕид ќе биде аголната лента која седи на арматурата. Неговата висина е 2,4 метри, а пресекот е 150 × 100 mm. Сите лавици се зацврстени агли. И за дизајнот да биде цврст и крут, помеѓу 1 и 2, 3 и 4 лавици потребно е да се направат загради со пресек од 100 × 100 mm. За да го направите ова, краевите на спојниците треба да се сечат под агол од 45 ° и да ги закачите на рамката и рамките со прицврстување. Бидете сигурни да ставите мијалник пред затегнување на навртката. Помеѓу 2 и 3 рамки треба да ги вметнете прозорските греди, чиј пресек е 100-50 мм. Првиот болт е поставен на висина од 1 m од рамката, вториот - на 1 m од првото. Втората рамка мора да се состави на ист начин. Како резултат на тоа, треба да имате, како на сликата.

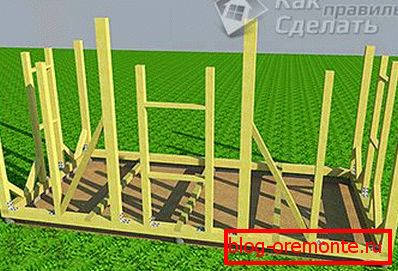

Сега можете да ја соберете предната рамка. Израмнете ги главните столбови со висина од 3 метри. Треба да има четири од нив, од кои две веќе се поставени во аглите. Останува да се воспостават две средни лавици. Од екстремните натписи треба да се повлечете 1,8 метри и да ги поправите. Така што тие не се тетерави, за некое време ги поврзуваат со табла на ноктите или завртки едни со други. Бидејќи hozblok ќе биде поделен на два одделни делови, треба да се направи прозорец отворање во средината и вратите на страни. Рамката на вратата ќе биде висока 2 м и ширина 0,85 м. Затоа, заземете стој 2,4 метри со пресек од 100 × 100 мм и поставете го на растојание од 0,85 метри од екстремниот држач. Го стори истото на другата страна. Со цел да се зајакне структурата, поставете дијагонални загради помеѓу 2-тиот и 3-тиот столб. Од друга страна, го стори истото. Следно, треба да инсталирате рамки за прозорци. Повторно земете дрва висока 2,4 метри со пресек од 100 × 100 mm и зацврстете ја на растојание од 0,37 m од третиот столб (кој е висок 3 m). После тоа, повлечете го назад 0,85 метри од инсталираната решетка и поставете втора, точно иста. Останува само да се вметнат хоризонталните завртки. Поправете го првиот на висина од 0,8 м од рамката, вториот - 1 м од првиот. Сега предната страна е подготвена, треба да излезете како што е прикажано.
Сега направете ја задната фасада. Бидејќи веќе се поставени аглести столбови со висина од 2,4 метри, останува да се стават 2 средни, со иста висина и пресек од 150 × 100 mm. Чекор од крајот на решетката - 1,8 m. Потоа постави две загради помеѓу 1 и 2 на решетката и 3 и 4.
Останува да се направи врвот трим, за кои ви треба бар од 100? 50 мм. Монтирајте го на висина од 2 m од решетката (рамка). За да го направите ова, парчиња дрво треба да се фиксираат вертикално помеѓу сите полици околу периметарот. Потребно е да ги поврзете крај-до-крај, фиксирање со агол од алуминиум и аспиратори. Како резултат на тоа, треба да имате таква дрвена рамка, како на сликата од десната страна.

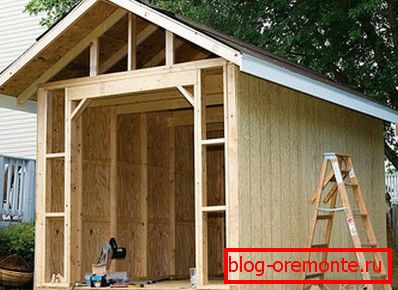

Фаза 7: монтажа на скелети

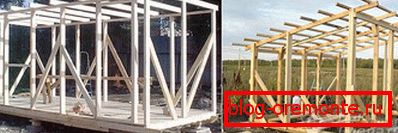

Соберат rafters поудобно и полесно на теренот. Се испоставува, ќе ги монтирате на решетката рамка во готовиот облик. Со цел покривот да има визир што ќе излегува по периметарот, повлечете го скелетот долг 5 метри со пресек од 100 × 50 mm. Поврзувајќи ги едни со други ќе биде кутија од 30 мм плочки. Рафтерите се поставени во чекори од 0,85 м. Гајбата не мора да се закачи цврсто еден кон друг. Сето тоа зависи од материјалот за покривање. Ако неговата маса е мала, растојанието може да биде поголемо, но ако е големо, плочките се вклопуваат поблиску.
За да го инсталирате покривот, во полиците на кои ќе се одмори, треба да ги исечете жлебовите под агол од 10 °. Зошто 10 °? Бидејќи висинската разлика помеѓу предните и задните столбови создава токму овој агол. Пред да го инсталирате покривот, ќе мора да ги шиете настрешниците и стреата со намалување на 30 мм одбор. По ова, направете го подот користејќи табла. Можно е да се употребат и ноктите и завртките. Во полиците прави дупки за завртки. За да го кренете гоот покривот, можете да користите логови, кои мора да се стават зад зградата. На нив дизајнот е подигнат, на скелети се инсталирани во жлебовите на лавици и сè е фиксирано со само-прислушување завртки.
Фаза 8: трим и внатрешни работи
Сега кога рамката е целосно подготвена, останува да го комплетира надворешното куќиште. За таа цел, вклопувајте поставата. Потоа треба да го поставите покривот што го избирате, вметнете ги прозорците и инсталирајте ги вратите. За да ги одделите двата дела во внатрешноста на hozblok, направете рамка-штит партиција, користејќи полу-дрво врска. Стебленца или иверица плашт таванот на зградата (треба да се поправи материјали со завртки). Евентуално, можете да обложите база, користејќи лист од асбесто цемент. И ако ова е направено од внатре и од надвор, пополнување на просторот со проширена глина, тогаш може да се изолира со минерална волна или пена. Тогаш зградата ќе биде многу потопла, што ќе овозможи користење не само како магацин.
Ако ви се допаѓа овој проект, пишете ни во коментарите. Вие исто така може да споделите други опции кои можете сами да ги спроведете!
Видео
Погледнете го видеото како да изгради штала за да се даде:
Ова видео покажува изградба на дрвена hozbloka:
