Куќа од гас блок со свои раце - Блог за поправка

Куќа од гас блок со свои раце

06-05-2018
Корисно

Секој човек сонува за своето живеалиште во кое ќе живее неговото семејство. Со текот на времето, градежните технологии направија големи чекори напред, па затоа не е неопходно да се ограничи на материјали како што се тули и дрво. Денес, постојат нови материјали за градба, од кои едниот е газобетон. Куќа од таков материјал ќе ве служи многу години, без да ги изгуби своите оригинални карактеристики за време на операцијата. Откако ќе го прочитате овој напис, ќе научите како да изградите куќа од блок со свои раце.

Вредноста на гас блок

Газираниот бетон е одлична алтернатива на тули, бидејќи се одликува со добра термална изолација, сигурност, издржливост и издржливост. Овој материјал веќе освои почит од повеќето градители и програмери, бидејќи има многу предности. Што се тие?

За овие карактеристики, aerocrete добива се повеќе и повеќе популарност:

  1. Газобетон има ниска коефициент на топлинска спроводливост, така што зградите од него имаат многу подобри термички и физички показатели од куќи од тула, бетон или дрво.
  2. Порозната структура на аериран бетон им дава на ѕидовите висок воздух и пареопропустливост. Куќи изградени од гасни блокови имаат постојано прилагодување на влажноста на воздухот и циркулација на воздухот, што создава добра микроклима, исто како и кај природни дрвени куќи.
  3. Гасните блокови се направени на точни димензии со минимални толеранции и со мазна површина, така што при поставување на ѕидови можете да го користите специјалниот лепак кој ќе го забрза процесот на градење и ќе спречи формирање на ладни мостови за време на работата. Исто така, процесот е забрзан поради големата големина на блоковите.
  4. Газиран огноотпорен и еколошки материјал.
  5. Материјалот има порозна структура, поради што тежината на блоковите и, соодветно, товарот врз основа не е ист како оној на другите градежни материјали. Ова ви овозможува да ги намалите трошоците за изградба на фондацијата.
  6. Поради својата висока јачина, газобетон не се скрши, не се распаѓа, и го задржува својот оригинален изглед.
  7. Според многу експерти, изградбата на газобетон може да трае повеќе од 30 години.
  8. Газираниот бетон има голема абсорбентна површина која ви овозможува да поставите добро со малтер и други материјали.

Ваквите предности ви дозволуваат да го користите материјалот за изградба на вашиот дом.

Поради порозната структура, газираниот бетон лесно ја акумулира влагата и може да го чува долго време, а тоа ќе доведе до замрзнување на ѕидовите и формирање на мувла на нив. Затоа, при работа и при понатамошна употреба материјалот треба да биде заштитен од надворешни фактори.

Што треба да знаете пред изградбата

Ако го градите својот дом за прв пат, треба да знаете дека првото нешто што треба да направите е документацијата. Впрочем, само за да се изгради куќа на местото никој нема да ви даде. Прво треба да добиете градежна дозвола за да бидат одобрени од страна на властите во вашата област. Затоа, потребно е да се подготват потребните документи, меѓу кои е и планот за идна изградба.

Не секој може да прави цртежи дома, бидејќи за ова ви треба посебно образование. Затоа, можете да контактирате со специјалисти кои, за одреден износ, ќе можат да го пренесат вашиот сон дома на хартија. Друга опција е да пребарувате на Интернет во потрага по проект дома. Во овој случај, бидете внимателни, бидејќи не знаете кој ги направил и дали е во право.

Таквиот план мора да има:

  • фондација;
  • подови со парчиња;
  • структурата на покривот и пресметката на површината на покривот;
  • врати и прозорци.

Потребно е однапред да се одреди дизајнот на објектот. Газобетон може да се сече, за да можете да направите разни арки, колони и прекрасни отвори. Постојат многу опции, дизајнот може да биде различен, во зависност од вашата желба.

Друга важна точка пред почетокот на изградбата е да купите материјал. За да избегнете дополнителни финансиски трошоци, треба да купите колку што е потребно. Но, како да го пресметате аерокремот на куќата за да го избегнете недостатокот и вишокот материјал? Тука треба да се земе во предвид големината на куќата и аерираните бетонски блокови. Првото нешто што треба да го знаете областа на ѕидовите.

Сите димензии мора да бидат во куќата план. На пример, еден ѕид има должина од 12 m, а другиот - 10 m. Ќе има два такви ѕидови. Сите тие треба да додадат:

                                                          12 + 12 + 10 + 10 = 44 м

Излегува дека по должината на периметарот имаме должина од 44 метри. Но, и куќата има висина, па затоа треба да се умножи со периметарот. Да претпоставиме дека висината на куќата е 4 м. Тогаш излегува:

                                                                44? 4 = 176 м2

Вкупно, ѕидната површина на вашата куќа е 176 м2. Врз основа на овие податоци, треба да се пресмета бројот на блокови кои се продаваат во кубни метри. За да го направите ова, дебелината на блокот (0.3) мора да се помножи со областа:

                                                            176? 0.3 = 52.8 м3

Значи, за да ја поставите надворешната кутија дома, ќе ви требаат 53 m3 гас блокови. За внатрешни ѕидови пресметката е иста. Сметајте дека не е пожелно да се земе назад материјал назад, подобро е да се намали 10% погоре, така што ќе имате доволно блокови за време на изградбата.

Кога транспорт на блокови треба да бидат покриени со херметички филм, така што влагата не го уништува материјалот за време на транспортот. Освен тоа, треба да се зајакнат аерокреати, така што по породувањето не се оштетени, со оглед на какви патишта постојат.

Неопходно е да се зачува газираниот бетон на суво место каде што нема да се соберат влага. Покријте под крошна, за да избегнете врнежи. Важно е да се обезбеди рамна површина за поставување на блокови. Тогаш материјалот ќе се чува правилно, без губење на нивните квалитети.

Како да ги зацврстите газобетонните блокови - со раствор или лепак?

Како што споменавме порано, една од предностите на гас блок е тоа што може да се фиксира со конвенционално решение, или со користење на специјален лепак. Кој материјал да се избере за работа? Треба да се има на ум дека секој од нив има и одредени предности и недостатоци.

Употребата на лепак ги има следниве предности:

  • совршени зглобови;
  • многу мазни ѕидарски;
  • нема ладни мостови;
  • полесно и полесно е да се работи со него.

Но, важно е да се земе предвид дека:

  • за време на операцијата, лепилото ќе ослободи разни токсини;
  • нејзината цена е многу повисока од онаа на решението.

Вообичаеното решение се состои од вода, цемент и песок. Од минусите, треба да се забележи дека е малку потешко да се постават цигли, отколку со употребата на лепак, бидејќи постојано е неопходно да се следи ѕидовите на ѕидовите. Но, да се коригираат овие неправилности со користење на решението е многу полесно.

Не постојат одредени правила и закони при изборот. Врз основа на горенаведеното, можете да одредите кој материјал да го користите.

Подготвителна работа

За да се изгради куќа на газобетон, најпрвин треба да направите некоја подготвителна работа, без која конструкцијата нема да започне:

  • Пред сè, треба да обезбедите електрична енергија на градилиштето за да може да се поврзат и светлината и инструментот;
  • организира место за чување на газобетон;
  • подготви место што ќе служи како складиште за потрошен материјал;
  • достави потребната опрема, алати и опрема на објектот;
  • донесува материјал потребен за работа (газобетон, цемент, песок, кршен камен) најмалку една недела работа;
  • направи геодетски обука;
  • да го проучат планот за градење, техниките и начините за работа, и да ја организираат безбедноста на работното место.

Потребно е да се изврши положување на температура од 5 до 25 ° C. Ако температурата на медиумот е над 25 ° C, тогаш за време на изведбата на работата газираниот бетон мора постојано да се навлажнува со вода.

Градежна технологија

Технологијата за изградба на куќи од аерираните бетонски блокови почна да се користи во Европа, од каде што дојде кај нас. За многу години, газобетон е популарен материјал кој се докажал поради неговите својства. Многу децении, ваквите куќи се наоѓаат во повеќето земји од Канада, Азија и Европа.

Многу луѓе без градежно искуство знаат за технолошкиот поредок на работа воопшто. Ајде внимателно да разгледаме што треба да се направи за да се изгради зграда:

  1. Фондација аранжман. Поради фактот што газобетон е релативно лесен материјал, не е неопходно да се направи армирана основа, сето тоа зависи од висината, локацијата на подземните води и видот на почвата на градилиштето. Во основа, за куќа од блок за гас изберете касета или монолитна основа. Работата на неговиот уред може да трае 3 недели или повеќе. Ве молиме имајте во предвид дека порозноста на материјалот придонесува за зголемена апсорпција на вода, па затоа е неопходно да се вршат водонепропустливи работи, обрнувајќи посебно внимание на нив.
  2. Масонски ѕидови. Многу е полесно да се градат ѕидови од блок гас отколку од тула. Од блокови се големи и мазни, тоа може да се направи многу брзо. Главната работа - да се избере спојката и строго се придржуваат до шемата. Ако куќата ќе биде со два спрата и повеќе, важно е да се зајакнат ѕидовите, со што конструкцијата е сигурна и издржлива. За ова се користат засилени појаси, потоа периметарот на куќата ќе биде дополнително зајакнат.
  3. За извршување на поставувањето на ѕидовите, користете раствор или посебен лепак, кој се нанесува со посебен апарат или чешел. Благодарение на тоа, можете да постигнете рамномерен слој на технологија. Гумен чекан е прислушуван на врвот на блокот за да ги израмни блоковите. Ова нема да го оштети уредот и ќе обезбеди подеднакво поставување. Треба да се напомене дека ѕидовите на гас блок по изградбата практично не се намалува. Излегува дека е можно веднаш да се завршат завршните работи, поради што значително ќе се намали градежниот сок.
  4. Преклопувањето на куќата е важен дел од изградбата. За гас-бетонска куќа, тие можат да бидат монолитни, направени од дрво, бетонски плочи или во комбинација.
  5. Друга важна фаза е изградбата на покривот. Веднаш ќе треба да ја пресметате покривната површина, да го купите материјалот и да направите систем за покривање на покривот, а исто така да го обложите со материјал за покривање.
  6. Застаклување прозорци заврши кутии. Двоен-застаклените прозорци треба да бидат избрани за да обезбедат звучна и топлинска изолација.
  7. Потоа, потребно е да се изврши внатрешна завршна обработка: да се постават инженерски комуникации, како што се канализација, водоснабдување, греење, електрична енергија, да се опреми основата на подот, да се подигнат внатрешни прегради, да се подготви површината на ѕидовите за завршна обработка и да се изврши.
  8. Завршувањето на фасадата. Во оваа фаза, стреата на стреата се прекршуваат на покривот и се инсталира систем за одводнување на водата. Па, постои завршница на ѕидот. Благодарение на тоа, можно е да се постигнат следните цели: да се израмни површината, да се крие нерамномерноста, да се заштити материјалот од механичко оштетување и навлегување на влага, да му се даде убав естетски изглед на куќата.
  9. Последната фаза е дизајнот на пејзажот. Можете да го красат заговор, погон, да се изгради ограда и да се направи декор.

Ако се придржувате до овие технологии, вашиот дом ќе застане долго време, без губење на неговите квалитети, тоа ќе биде пријатно и топло, а габата и мувлата нема да ве вознемируваат.

Значи, теоретски, веќе сте подготвени, можете да продолжите да вежбате, да научите како да изградите куќа со свои раце.

Почеток на работа - подготовка на фондацијата за фондацијата

Првото нешто што треба да направите е да ја одбележите страницата на која ќе биде изградена куќата. Ова е направено за ориентација, да се ископа ровот под основата. За ова ви треба јаже, чекан и удели. Понатаму под шемата:

  • исчистете ја локацијата за изградба: отстранете ги остатоците и вознемирувачките предмети, ако местото е обраснато со големи плевели, тие исто така мора да се отстранат;
  • сега направите мапа. За да го направите ова, почнувајќи од цртежите, возете ги влоговите во аглите на зградата. Треба да се напомене дека лентата основа е изградена под секој ѕид, повторувајќи ја контурата на објектот. Тоа е она што треба да го направите на земјата. Со оваа ознака ќе копате ровот, така што сè треба да се направи непречено, почитувајќи ги димензиите и широчината на темелите;
  • откако влоговите се мешаат лесно, дијагоналите мора да се мерат. Кога тие се совпаѓаат со цртежите, слободно развлечете ја јажето меѓу нив.

Затегнете го јажето треба да биде тешко да се избегне доделување.

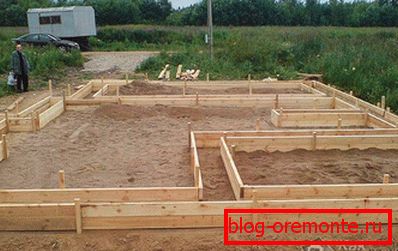

Сега можете да продолжите на следната фаза - копате ровот. Копањето на ровот започнува со наоѓање на најниската точка на заплетот. Неопходно е да се пресмета длабочината на фондацијата од неа. Имајте на ум дека големината на готовиот јама треба да биде идентична со големината на куќата врз основа на проектот.

Ќе ви требаат лопати и работна сила за работа, бидејќи тоа ќе биде не само тешко, туку и долго време да ја завршите целата работа. Во екстремни случаи, ако околностите дозволуваат, можете да ангажирате специјална техника. Ѕидовите на ровот мора да бидат вертикални и на долниот рамен. За да го проверите ова, во процесот на копање, користете измерен, како да поправите нешто по завршувањето ќе биде уште потешко. Длабочината на темелите зависи од почвата и висината на објектот. Може да биде плитко - од 50 до 70 см за мали куќи, и вдлабнати - од 1 до 2 м.

Бидете сигурни да направите перница за фондацијата на дното на ровот. Поставете песок или кршен камен во слој од 10 до 20 см. Погодете го добро и поставете слој од материјал за покривање на врвот. Ова ќе обезбеди добра хидроизолација, не дозволувајќи основа да апсорбира влага.

Оградување и монтажа на арматура

Шилдите треба да се соберат од одбори, ивери или други дрвени материјали. Можно е да се поврзат елементите меѓу себе со самоприслушувачки завртки или нокти. Ако живеете во подрачја со суровата клима, подигнете ја косината 40-50 cm над нивото на земјата, така што ѕидовите под дебелиот слој на снег не се замрзнуваат. И кога климата не е толку тешка, основата може да се направи и 30 см. Потоа се протега по должината на периметарот, така што ќе одговара на нивото на бетонот што фрла во основата.

Во оваа фаза не е вклучен само уредот за кофи, но исто така ги изведува потребните комуникации. На крајот на краиштата, ако не го направите тоа однапред, дупките за канализација или за водоснабдување ќе треба да се направат во завршена основа.

За да се зајакне основата, треба да се стави во неа зајакнување мрежа. Таа ќе биде ставена во опаковката. За да направите таква рамка, ќе ви бидат потребни решетки од O14 mm засилување и челична флексибилна жица. Пругите треба да бидат врзани во мрежа со жица. Кога се прават клетки, лепењето на одредени големини е задолжително. Во просек, овие клетки се 20 × 20 cm во големина еднаква на големината на ровот.

За да може бетонот целосно да ја покрие арматурната мрежа, не треба да се инсталира рамно со врвот на ровот, но помал за 5-10 см.

Сега сè е подготвено за истурање на бетон.

Фондација кастинг

Оваа фаза на работа може да се подели на неколку чекори:

  1. Одредување на саканата количина на бетон. За да се пресмета колку смесата ќе се пополни, постои формула: V = S? L, каде што:
    V е саканиот волумен на бетон
    L е должината на фондацијата
    S е пресечна област.
    И за да ја дознаете вредноста на областа, доволно е да ја умножите висината на лентата по ширина. На пример, должината на основната лента е 44 м, висината е 1,3 м, а ширината е 0,5 м. За да се утврди пресекот, множете ја висината за ширина: S = 1,3? 0,5 ​​= 0,65 m2. По што: V = 44? 0,65 = 28,6 m3Излегува дека е потребна 28,6 метри за да се пополни твојата основа3 конкретно решение.
  2. Сега треба да одлучите дали да нарачате бетон од градежна компанија или да го направите сами. Најлесен начин е да нарачате решение - тоа ќе биде брзо, без дополнителни напори, само сега услугата чини повеќе. Ако сакате да заштедите пари, може сами да се направите конкретни, овој процес е поинтензивен за труд. Подобро е да се има бетонски миксер, бидејќи мешањето толку голема количина рачно е нереално. За да направите конкретен квалитет, строго следете пропорциите: 1: 1: 3 - цемент, кршен камен, песок. Водата мора да се додаде додека мешавината не стане неопходната конзистентност.
  3. Ако никогаш не сте фрлале бетон, треба да знаете дека е погрешно да го испуштите целиот бетон во ровот. Важно е да се истура бетонот во рамномерен слој од 20-30 см, така што бетонот ќе излезе монолитен. Брза по ова прашање не е потребна, бидејќи темелот е темел и поддршка на куќата, која му овозможува да застане долго време.
  4. Важно е да се исфрли воздухот од бетонот, да се загрее секој слој. За да го направите ова, користете го вибраторот. Ако ова не е достапно, едноставно компактен бетон со стап или засилување. Наполнете се додека не стигнете до нивото на риболовната линија. Со цел подобро да го прицврстите бетонот, допрете го чекан на кофражот однадвор.
  5. По завршувањето на фрлањето, површината на темелот мора да се израмни со мистрија

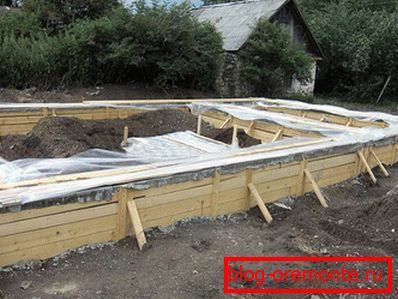

Фондацијата е поплавена. Цементот ќе се исуши за 3-5 дена, но ќе може да ја достигне потребната "состојба" и да добие сила само за еден месец. За да се спречи врнежите да не стигнат до површината и да не го измијат бетонот, целата површина треба да биде покриена со нешто, може да користите пластична обвивка. Ако се изгради во текот на летото и дворот е жешко, составот треба да се навлажнува од време на време, така што бетонот не попушта. По 10 дена можете да ги отстраните кофражот.

Пред да се одлучите за изградба на ѕидови, треба да направите водоотпорност. Основата може да биде обложена со битумен и да положи неколку слоеви на материјал за покривање.

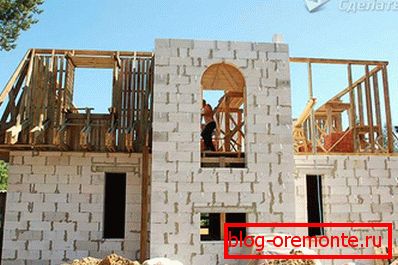

Ѕидарски ѕидови на аерирани бетонски блокови

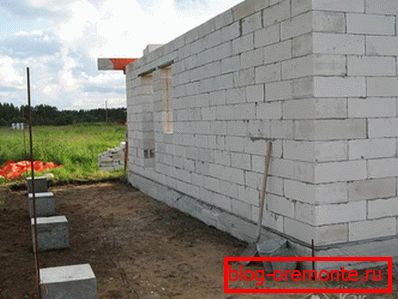

Откако бетонот се исуши, можете да започнете да ги градите ѕидовите на зградата. Во оваа статија ќе го разгледаме процесот на поставување ѕидови, методот на трн-жлеб. Значи, на подготвената површина треба да го поставите првиот ред на блокови. Секој градител знае дека првиот ред е најважен, бидејќи другите ќе бидат среќни да бидат водени од него. Кога првиот ред е нерамномерно изложен, целата зграда ќе биде искривена.

За работа ќе ви требаат:

  • ниво на градење;
  • јаже или кабел;
  • електричен или рачен ѕиден чизер;
  • гума kyivanka;
  • четка за отстранување на прав од жлебовите;
  • ножовка со големи заби;
  • мистрија;
  • арматура О8 или 10 мм;

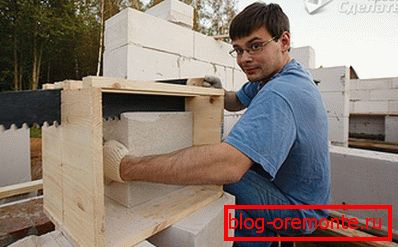

  • мистрија или лопатка мистрија;
  • авион за газобетон.

За да го поставите првиот ред, експертите препорачуваат употреба на цементен малтер. Нека биде подолго да се исуши, но може да го поставите првиот ред строго на ниво. Дебелината на малтерскиот слој треба да биде најмалку 1 см. За да се израмнат разликите тоа е доволно.

Првото нешто што треба да го подготвите решението. Постои некомплициран рецепт за готвење. Ќе ви требаат:

  • лопата;
  • кофи;
  • преку;
  • Боровин песок;
  • цемент;
  • сапун решение;
  • вода.

Значи, да се подготви коритото и се прелива во него 1 лопата на цемент, 3 песок лопата и се мешаат темелно. Истурете вода во кофата и додадете 1 капка детергент за јадење. Таквата вода за сапуница ќе помогне да не се реши на дното на цементната мешавина и ќе биде полесно да се изгори растворот.

Сега додајте вода во мешавината на песок и цемент. Не постои одредена мерка, треба да ја разгледате конзистентноста, така што решението не е премногу течно и не е премногу дебело. Промешајте го растворот со лопата. Важно е да се обезбеди добар квалитет и вискозитет за да се вклопи добро. Бидејќи оваа сума не е доволна, можете да направите повеќе порции. Главната работа е да се држиме до соодносот 1: 3.

По подготовката, можете да започнете со поставување. Технологијата е едноставна - треба да започнете да градите ѕид од аглите. На малтерскиот слој, инсталирајте ги аголните блокови од двете страни на ѕидот. Со помош на чекан и ниво, ги изложувате совршено непречено. Потоа повлечете ја линијата или кабелот од еден агол во друг. Следниве блокови ќе бидат изложени на неа. Кога ѕидот е долг поголем од 10 метри, блокот исто така се поставува во средината на редот, така што кабелот не превиткува, бидејќи мора да биде добро испружен. После тоа, по целиот периметар и прегради, се поставува првиот ред блокови. За да ги собереш, користете гумен чекан кој треба да се прицврсти на блоковите. Јасно е дека не секогаш должината на ѕидот ќе биде повеќе од блокови, така што некои од нив ќе треба да бидат прилагодени во големина. Ова е местото каде што ви треба ножовка.

Во текот на врска не се занесувај, за да не се постават вратите.

Откако првиот ред е подготвен, почекајте 2-3 часа за да го поставите решението. По сушењето, површината на блоковите треба да се третира со авион за да му се даде грубост, следниот ред ќе лежи многу погласно. Сега, наместо решение, можете да користите специјален лепак. Нанесете ја со невидлива мистрија. Вториот и третиот ред се направени на ист начин како и првиот. Само сега среќен што треба да се облекуваат со претходниот, движејќи ги блоковите на половина. Можете да го поместите блокот за најмалку 8 см. Потоа, процесот на поставување се повторува.

Да се ​​исуши лепилото ќе биде многу побрзо од малтерот, па затоа не е неопходно долго да се чека, работата треба да се направи со брзо темпо.

Ако градите голема куќа, ѕидовите треба да се зајакнат. За да го направите ова, во секој 3 или 4 ред треба да направите армирање ѕидарски. Земете ѕид chaser и да направите 2 паралелни канали во блокови. Нивната ширина треба да биде 4 см, а растојанието од работ на блокот треба да биде 5-6 см. Со четка, отстранете ја правот од нив и ставете 1-2 засилувачки шипки таму. Потоа пополнете го целиот цементен малтер или лепак. Нема потреба да се чека за сушење.

Прагови и прозорци

Каде ќе има прозорец отворање, треба да се изгради две паралелни линии. Нивната големина треба да биде 30 см поголема од рамката на прозорецот, на секоја од двете страни. Исчистете ги четките од прашина и вметнете ги О8 или 10 мм фитинзи во нив и премачкајте ги целата со раствор. Кога врска не вреди да се отвараат отвори. Тие најдобро се прават веднаш. Постои опција да се прекинат подоцна, но ова е губење на материјал и сила.

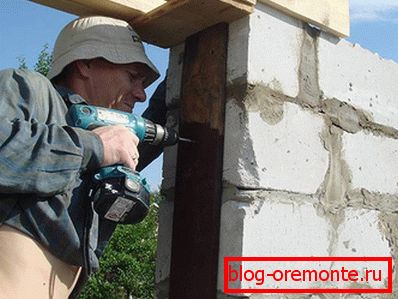

Инсталација на скокач

Кога бизнис се движи, ќе треба да инсталирате скокач над вратата и отворањето на прозорецот. За да направите се што е во ред, потребно е:

  1. Над прозорецот за поставување на таблата.
  2. Надворешни блокови, дебели 15 см.
  3. Внатре блокови, дебелина од 10 см.
  4. Во центарот на блокот е дебелина од 15 cm, исечена на половина.
  5. Направете рамка од армирање O12 mm.
  6. Инсталирајте ја завршената структура помеѓу блоковите.
  7. Останува да се пополни целиот бетон.

Можете да направите врата на ист начин, иако постојат и други опции за изградба на надвратници. Тоа може да се направи од армирано-бетонски, метални агли и истури бетон, правејќи кофражни.

Можете да купите подготвени џемпери кои се лесни за инсталирање.

Armopoyas

Кога ќе се стави крај на ѕидовите, последниот ред треба да се зајакне со организирање на armopoyas. Благодарение на него, можете да го осигурите интегритетот на структурата. За да се пополни ременот, треба да се формираат блокови од 10 см околу периметарот на сите ѕидови на кофражот, поставувајќи ги паралелно едни со други. Во резултат на жлебот што треба да се постават засилување. После тоа, подгответе го бетонот и истурете го целиот периметар.

За да се поедностави задачата за поставување на покривна плоча, можете да вметнете навојни метални влошки во оклопен појас. Тие можат да бидат заварени на тела. Важно е да се придржувате до точните димензии, така што тие ќе се искачат на исто ниво. Со тоа, инсталирањето на плочката ќе биде многу полесно.

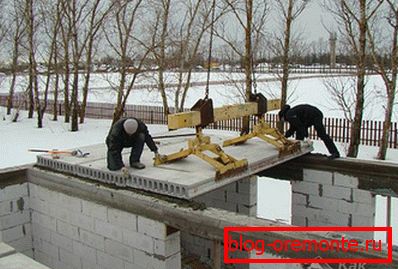

Инсталација на подни плочи

Кога ќе се изгради катна зграда, треба да направите таван кој ги дели подови. Може да се изработи од дрво, метал, бетон и армирано-бетонски плочи. Преклопувањето нужно мора да се потпира на armopoyas. Ако ѕидовите на куќата се одделени едни од други за помалку од 6 метри, можете да користите газобетон плочи, кои имаат ист својства како и ѕидовите на гасниот блок. Плочите се поставуваат на армиран појас, спојките меѓу плочите се полни со малтер. Краевите на плочите надвор треба да ги затворите несмасните блокови.

Јасно е дека и самите нема да можете да креирате бетонски плочи, па затоа ви е потребна тешка опрема за работа - имено, кран кој ќе ги подигне плочите до саканата висина. Треба да ја водите плочката правилно да ја инсталирате.

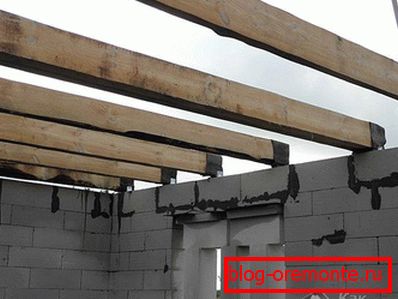

Друга опција е да се користат дрвени греди. Нивната висина може да биде 150-300 мм, а ширината - 100-250. Нивните цели треба да се сечат под агол од 60-80 °, третирани со антисептик и смола. Потоа, овие краеви се завиткани во кровот и се ставаат во ниши до длабочина од 150 мм. Во овој случај, јазот помеѓу зракот и ѕидот останува 30-50 мм. Тие мора да бидат инсталирани во чекори од 600-1500 mm. Потоа, лепењето е завршено и тротоарот е поставен.

Таквите преклопувања се од различни типови:

  • подрум - преклопување помеѓу подрумот и првиот кат;
  • меѓуповрзувачки подови;
  • мансарда - преклопување помеѓу подот и мансардата;
  • поткровје - го дели подот од куќата од таванот.

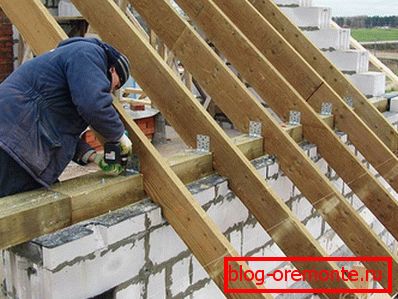

Пред да направите покрив, треба да изградите поткровје или пот од таванот, во зависност од видот на покривот.

Покривен уред

Последната фаза од изградбата на куќата кутија - изградбата на покривот. Првото нешто што треба да одлучите за каков вид на покрив да го направите, како што тие стануваат на овие типови:

  • посно на покривот;
  • фронтон покрив;
  • мансарда покрив.

Каков покрив си избереш. Главната работа што треба да се направи во било кој тип на покрив е да изврши хидроизолација, топлински изолациони и пареа бариера дела.

Ако сте ги потрошиле манастирскиот покрив, тогаш не заборавајте да се грижите за изолација на бучавата.

Размислете за уредот заеднички фронтон покрив. Значи, на подготвените столбови направени од метал по должината на периметарот, треба да инсталирате mauerlat - дрва, која ќе служи како поддршка за скелети. Во оваа фаза, треба да се постават под зрак 1 или 2 слоја на материјал за покривање за хидроизолација. Сега треба да ги закачите скелетите на мауерлата, делница од 7-15 см. Можете да прикачите рафтери на зракот на различни начини, кои се прикажани подолу.

Горниот дел на преклопувањето на сплавот е привлечен еден кон друг, така што работ на еден рафтер се преклопува со работ на другиот. Потоа тие треба да бидат прицврстени со нокти или завртки. За да се зајакне дизајнот, паралелните рафтери се меѓусебно поврзани со помош на табла.

За да го дистрибуирате товарот и да ги зајакнете скелетите, треба да ги прицврстите заедно со вкрстена лента. Овие се греди со дел од 5-15 см кои треба да бидат прикован на скелети. Тие треба да се поправат малку над средината на покривот. И со цел да се даде дополнителна сила на покривот и да се избегне одмаглување на багажникот систем, исто така е неопходно да се инсталираат вертикални лавици.

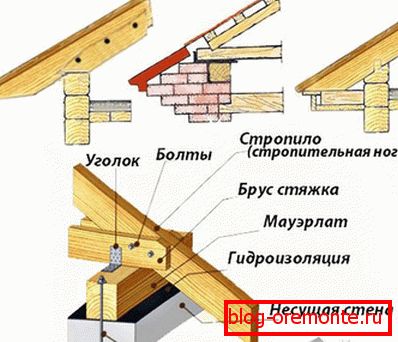

После тоа, треба да го поправите водоотпорниот слој на врвот на сплавот. Под хидроизолација на грејачот, минералната волна или полифонот е фиксирана. И на крајот треба да поставите пареа бариера, прицврстувајќи ја со решетки на сплавот. Останува да се направи гајба, фрлање и лежеше покриви материјал.

До денес, покриви материјали голема разновидност, чеша - веќе минатиот век. Сега вашиот покрив може да биде не само сигурен, но исто така убав. Како материјал што можете да го изберете:

  • метална плочка;
  • керамички плочки;
  • ќерамиди;
  • професионални тротоарите;
  • композитни ќерамиди;
  • цементни и песочни плочки.

По покривот е целосно обложени со кров материјал, изградбата на вашата куќа е завршена. Но, ова е далеку од крајот, затоа што сеуште имаш многу работа: уредот на подот, партиции, внатрешни работи, надворешни ѕидни облоги, вршење комуникации, инсталирање на врати и прозорци и многу повеќе. Но, веќе сте го направиле главното дело - завршената кутија на куќата од гасниот блок веќе е подигната. И што е најважно - самиот си ја изградил оваа куќа!

Видео

Гледајте анимирано видео кое покажува како да се изгради куќа на газобетон:

Авторот на ова видео кажува како изградил куќа на газобетон:

Фото
